"Центурион XXI век" монтирует выдвижные столбы болларды НА ВСЕЙ ТЕРИТОРИИ РОССИИ
Монтаж БОЛЛАРД
Вы купили болларды и прежде чем приступить к монтажу выдвижных автоматических столбов, необходимо определить количество столбов минимально необходимых для перекрытия прохода, определить расстояние между столбами и место установки блока управления и гидравлической станции ( если она используется). Мы рекомендуем  исходить из следующих величин: не более 1300 мм - расстояние между выдвижными столбами необходимо считать от центра столба

Пример установки ПРОТИВОТАРАННОГО БОЛЛАРДА  К12 с силой удержания не менее 1690 кДж. диаметр столбика 273 мм, высота подъема 1000 мм
Мы монтируем болларды по всей территории РОССИИ
Особое внимание надо уделить анализу почвы, когда почва очень сыпучая  или заболоченная, это грозит тем, что после заливки конструкции бетоном, особенно при установке выдвижных автоматических столбов антитеррористических, вся конструкция под своим весом может проседать. Чтобы этого избежать мы рекомендуем под дренажем залить бетонное основание, которое примет на себя часть нагрузки от всей конструкции
Нас можно найти - набрав: болларды цена, противотаранные устройства нюансы, столбы стационарные, столбы механические, столбы электромеханические, выдвижной противотаранный столб, автоматический заградительный столбик.

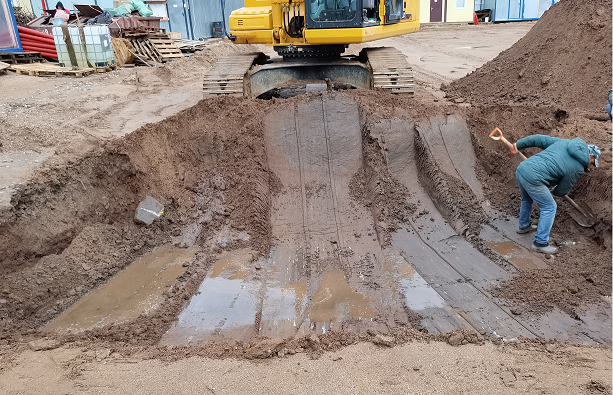

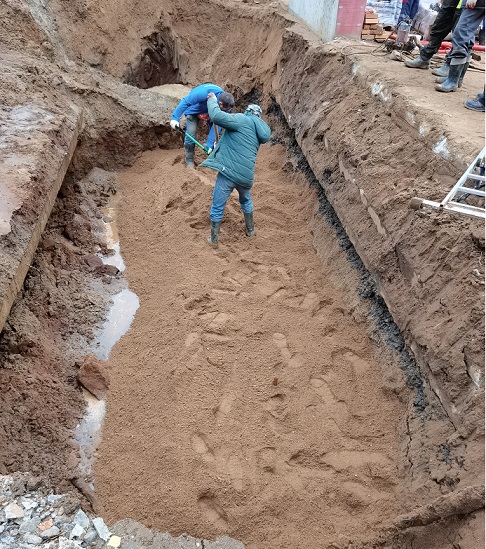

Мы определились с размерами и местом установки выдвижных столбов, теперь пора копать. В месте перекрываемого проезда роем приямок или траншею (если у Вас несколько выдвижных столбов).

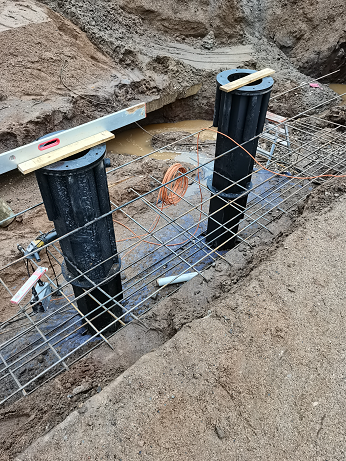

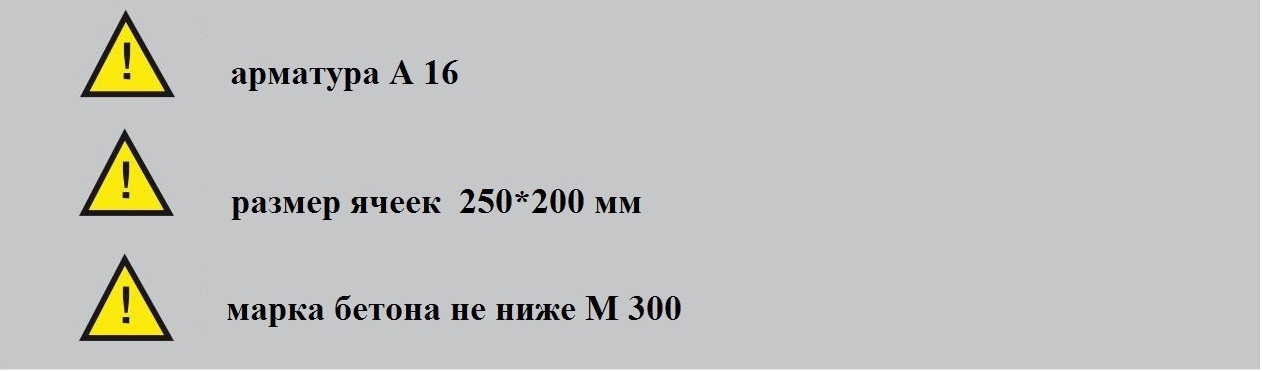

В местах где планируете установить выдвижные стобы, устанавливаем шахты с выбранным шагом (не более 1500 мм от центра до центра). Шахты в траншее фиксируем в вертикальном  и горизонтальном положении относительно дорожного полотна. Фиксируем шахты, для усиления жесткости шахты выдвижных столбов делаем обвязку с помощью арматуры.

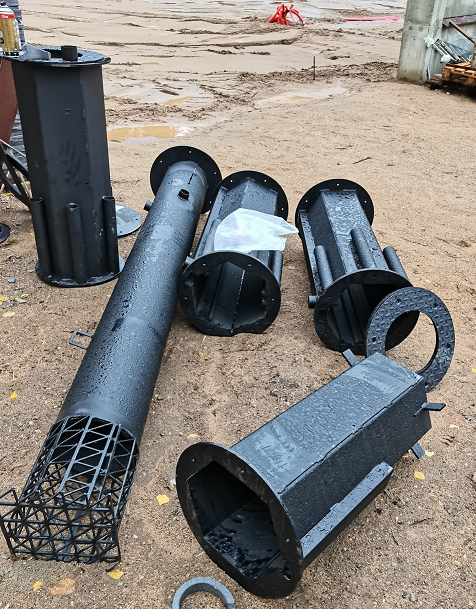

Мы используем

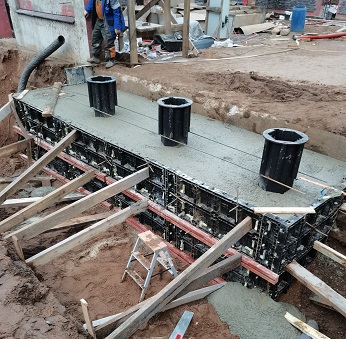

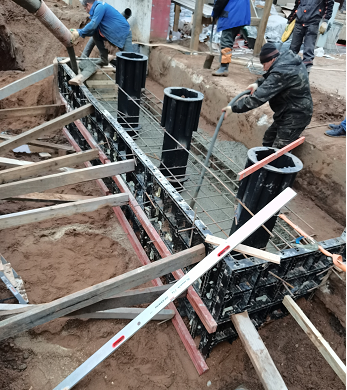

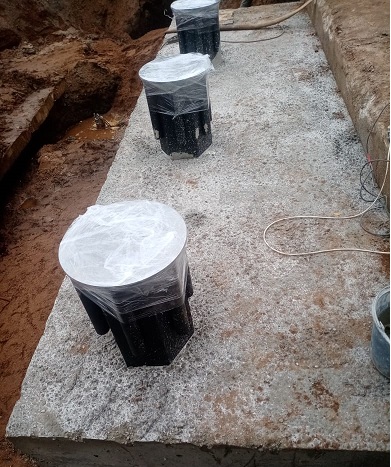

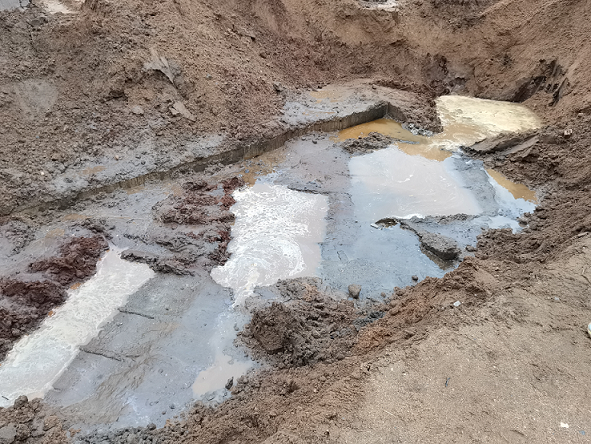

Бетон заливаем до нижнего уровня дорожного полотна

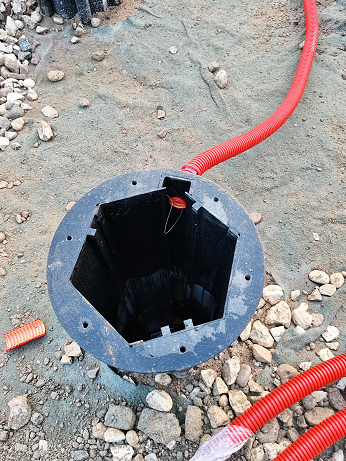

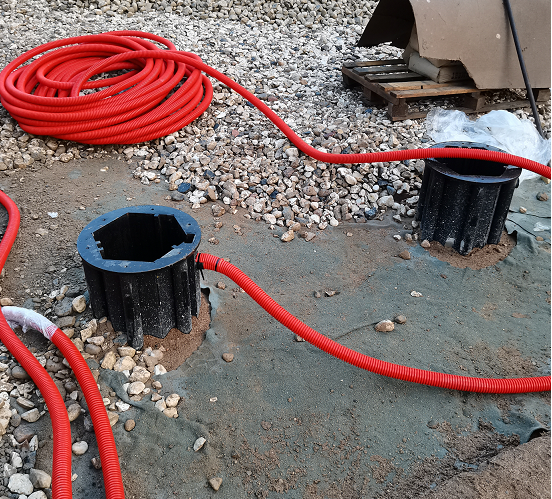

К каждай шахте необходимо проложить пластиковые трубы диаметром 50 мм для подвода коммуникаций

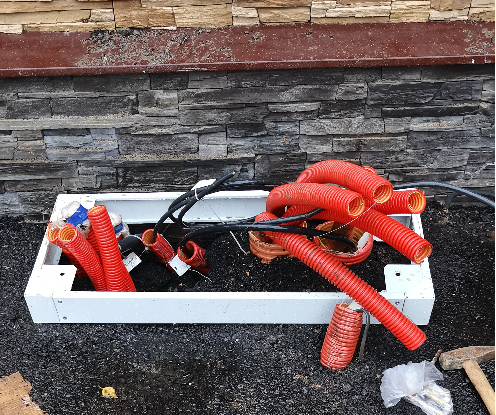

В одной трубе мы проложим электрическе кабели - для системы подогрева выдвижного столба, световой индикации и управления.

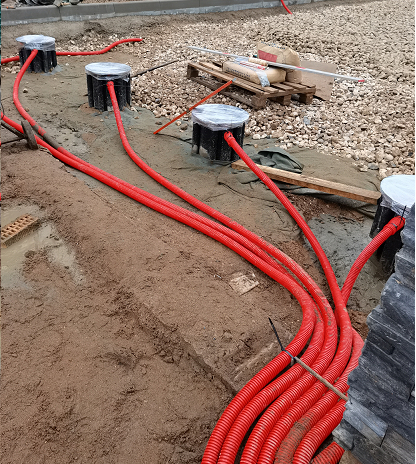

!!! При прокладке гофрорукавов следует избегать резких крутых поворотов и перегибов.
!!! Если протяженность коммуникаций значительна и имеет повороты, то электрические кабели и РВД целесообразно завести в гофрорукава до их укладки в траншею.

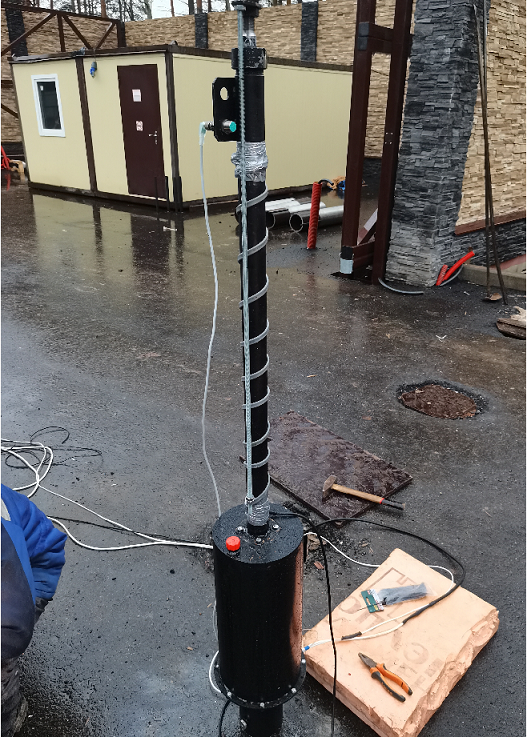

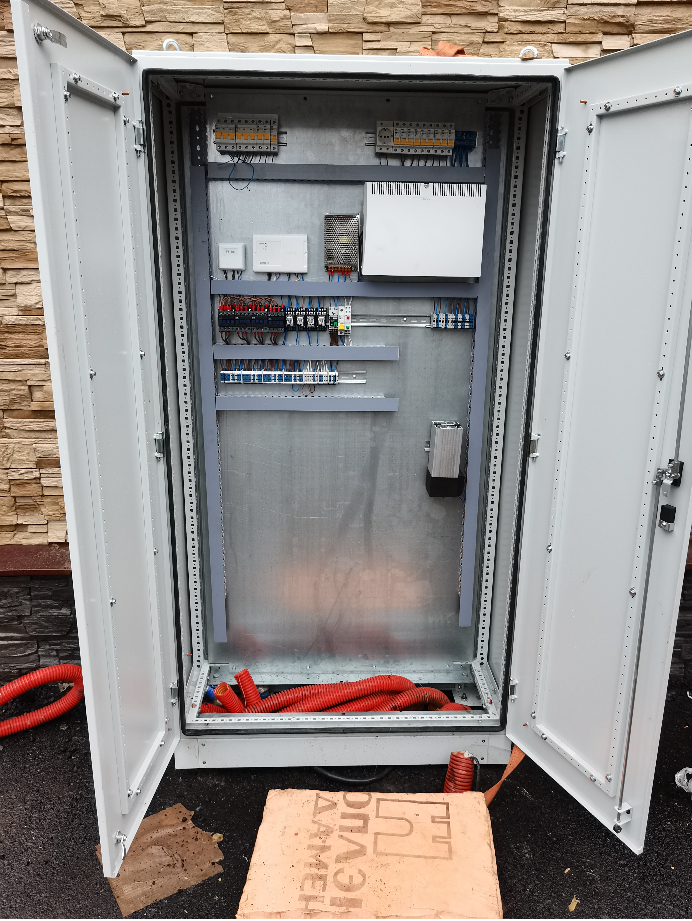

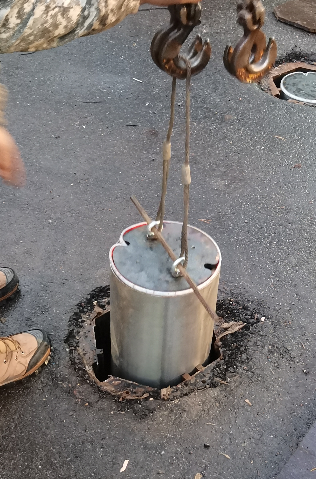

Затягиваем провода в гофру, подключаем гидравлический актуатор и блок управления. Актуатор устанавливаем в шахту болларда

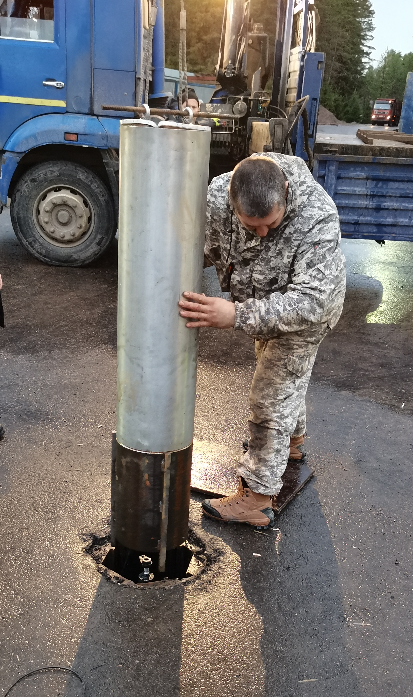

Монтируем светодиодную ленту, столб болларда опускаем в шахту, устанавливаем декоративные накладки.
делаем первый пробный запуск боллард. Убеждаемся, что система работоспособна, программируем

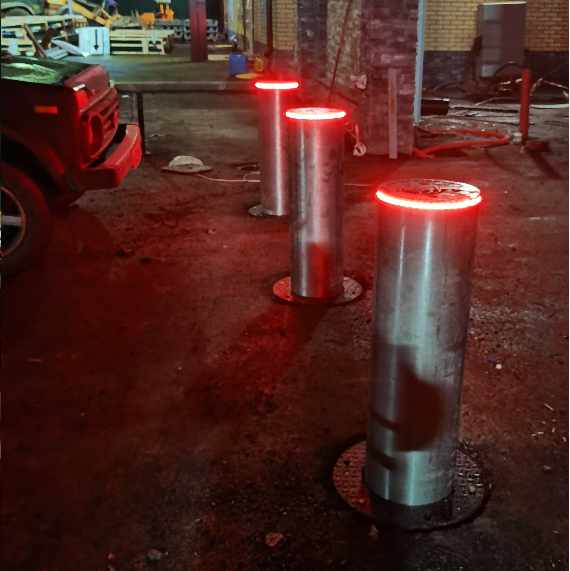

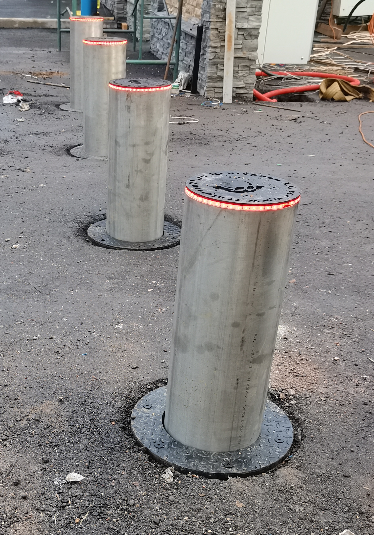

настройки контроллера боларда. Все болларды готовы к работе.
Тел.          +7 (952) 396-79-36      заказать звонок
                  +7 (905) 287-22-59      заказать звонок
Email:  info@centurion21.ru
КАТАЛОГ ПРОДУКЦИИ
ООО НПК "Центурион XXI век"
Информация на сайте является ознакомительной и не является официальной офертой!!!
       © ООО НПК"Центурион XXI век" 2010-2024
